浙能台二电二期扩建工程3号锅炉水压试验一次成功

发布时间: 2025-07-15 17:20:50 来源: 浙江在线

浙江在线7月15日讯(通讯员 刘凯锐 俞琬)7月11日23时28分,省“千项万亿”工程——浙能台二电二期扩建工程3号锅炉水压试验一次成功,67000多道承压焊口无一泄漏,焊接质量合格率100%,标志着3号锅炉本体承压部件的安装质量得到关键检验,为后续机组整套启动和并网投产奠定了坚实基础。

水压试验过程中,试验人员对锅炉本体、阀门、管路等部位进行全面检查。 俞琬 提供

锅炉水压试验是检验承压部件强度及严密性的关键工序,直接关系机组投运后的安全可靠性。浙能台二电二期3号锅炉采用超超临界参数、变压运行直流炉技术的塔式锅炉,水压试验包括一次汽系统、一次再热器系统和二次再热器系统。其中一次汽系统试验压力高达41.88兆帕,一次再热器试验压力16.97兆帕,二次再热器试验压力5.45兆帕,试验范围覆盖省煤器、水冷壁、过热器、再热器等核心部件及复杂管路系统,技术难度与风险管控要求极高。

为确保试验顺利开展,浙能台二电联合设计、制造、施工、监理等单位成立专项工作组,提前进行统筹部署,组织专家对焊接工艺、材料强度、密封性能等关键环节进行多轮评审。同时,严格跟踪锅炉部件到货与安装进度,确保焊口100%无损检测合格,开展全流程风险预控演练,严格落实应急预案,为试验提供全方位保障。

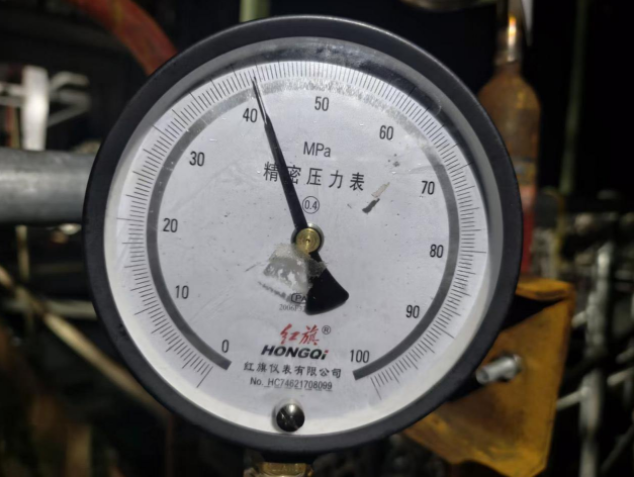

浙能台二电二期3号锅炉一次汽系统成功稳压41.88兆帕20分钟。刘凯锐 提供

7月11日上午9时,一次汽系统率先启动试验,操作人员严格按照方案控制升压速率,将一次系统逐步升压至41.88兆帕超压试验压力,成功稳压20分钟后,操作人员将系统压力降至工作压力,经全面检查未发现破裂、变形及漏水现象,试验一次成功。随后,一次再热器和二次再热器系统相继完成试验,同样一次成功。期间,浙能台二电、各参建单位、监理等相关人员全程旁站监督,实时监测压力、温度等参数,确保全过程符合技术规范。

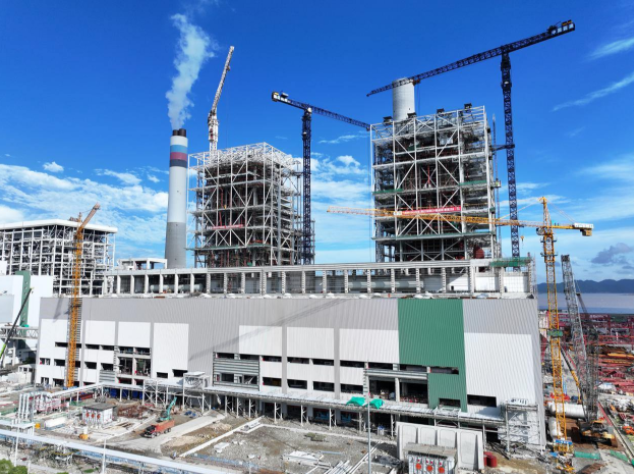

浙能台二电二期扩建工程。俞琬 提供

浙能台二电二期扩建工程项目是浙江省“十四五”重大建设项目、省能源“绿保稳”工程与扩大有效投资“千项万亿”工程,建设两台100万千瓦级超超临界二次再热燃煤发电机组,投产后年发电量达100亿千瓦时。接下来,浙能台二电将继续抓好“安全、质量、进度、成本”四大控制,紧盯锅炉保温、酸洗、吹管等关键节点,向着3号机组年内投产的目标奋力冲刺,为保障浙江省电力供应和区域经济发展注入强劲动力。
