浙能嘉电四期10号机组锅炉钢结构顺利开吊

发布时间: 2025-12-26 18:59:16 来源: 浙江在线 通讯员 王侃 周家哲 钱和平

浙江在线12月26日讯(通讯员 王侃 周家哲 钱和平)岁末寒冬,奋进正酣。12月26日上午,浙能嘉兴电厂四期扩建项目10号机组首根锅炉钢结构缓缓起吊、精准就位,标志着该机组锅炉安装工程正式拉开序幕。这是继首方砼浇筑后的又一重要里程碑节点,既为2025年度工程建设筑牢关键支点,更为2026年项目攻坚奠定坚实基础。

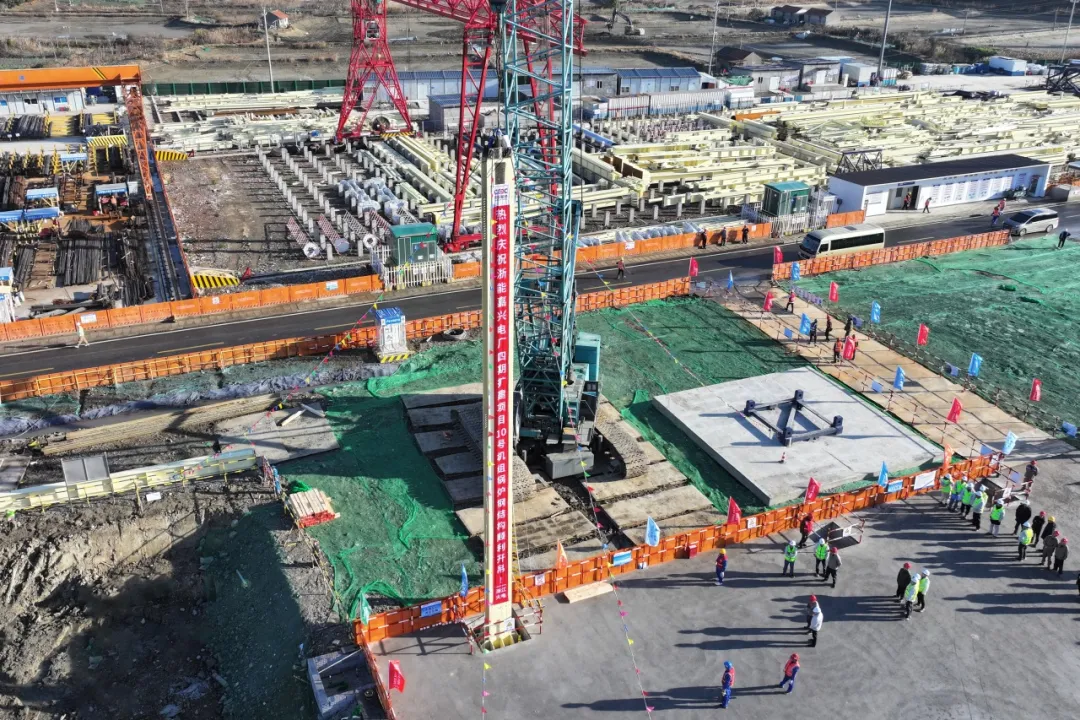

浙能嘉电四期10号机组锅炉钢结构顺利开吊。王重阳 摄

自项目启动以来,浙能集团相关部门、浙能嘉电及各参建单位坚持发扬“六干”作风,凝心聚力推进工程建设。针对锅炉厂家产能饱和、设备制造周期紧张的核心痛点,项目负责人多次带队赴设备生产厂家协调沟通,推动厂家优化资源配置、加速排产制造,确保锅炉钢结构提前抵达施工现场。浙能嘉电四期项目部对本次锅炉钢结构吊装编制了专项施工方案,细化吊装时间、作业步序、人员配置及设施保障等关键环节,对潜在风险提前预判、谋定对策,为钢结构吊装实现“高标准出零、高效率推进、高质量落地”筑牢先行根基。

据悉,浙能嘉电四期10号机组锅炉房钢结构吊装第一层构架中最重件达38.49吨,采用250吨履带吊作为主力吊机。此次开吊的首根钢结构重达13.46吨,长度为18.6米,整个吊装过程安全平稳、精准高效。首吊的圆满成功,不仅实现了工程从“地下”基础施工向“地上”主体建设的重要转折,更标志着10号机组正式迈入主体结构快速推进阶段。

当前,浙能嘉兴电厂四期扩建项目各参建单位正以“决战年末、决胜开局”的昂扬姿态,严格抓好安全、质量、进度、投资四大控制,奋力打造平安工程、文明工程、法治工程和廉洁工程,全力推进项目早日投产,为区域经济社会发展贡献力量。
